Abhängigkeiten

Top  Previous  Next

Aufruf: Modulgruppe Projekt - Modul Projekt - Registerkarte Projektplan





Bei der Terminierung werden die angegebenen Abhängigkeiten der Projektaufgaben, -phasen oder Meilensteine zu Vorgänger- und Nachfolgerpositionen beachtet. Folgende Eingaben in die Spalten "Vorgänger (Position)" und "Nachfolger (Position)" werden unterschieden:



Abhängigkeit

Bedeutung

Auswirkung


Vorgänger

Nachfolger

[Position]/

[Position][EB]

Ende-Beginn-Beziehung

Die Position beginnt erst, wenn die Vorgängerposition beendet ist.

Die Nachfolgerposition beginnt erst, wenn die Position beendet ist.



[Position][BB]

Beginn-Beginn-Beziehung

Die Position beginnt erst, wenn die Vorgängerposition begonnen hat.

Die Nachfolgerposition beginnt erst, wenn die Position begonnen hat.



[Position][EE]

Ende-Ende-Beziehung

Die Position endet erst, wenn die Vorgängerposition beendet ist.

Die Nachfolgerposition endet erst, wenn die Position beendet ist.



[Position][Abhängigkeit][+/-][Puffer in Kalendertagen]

Abhängigkeit mit einem Zeitpuffer in Kalendertagen

Die Position beginnt/endet x Kalendertage bevor/nachdem die Vorgängerposition beendet ist/begonnen hat.

Die Nachfolgerposition beginnt/endet x Kalendertage bevor/nachdem die Position beendet ist/begonnen hat.



keine

keine Abhängigkeit

Der geplante Beginn bzw. das geplante Ende werden je nach Richtung der Terminierung zum frühesten bzw. spätesten möglichen Zeitpunkt terminiert.







Abhängigkeiten zu Vorgängern und Nachfolgern können zwischen beliebigen Positionen festgelegt werden, unabhängig von deren Positionsnummer und Gliederung. Dabei wird nach jeder Eingabe sofort auf mögliche Ringabhängigkeiten (Zyklen) geprüft. Der Projektplan kann nur gespeichert und terminiert werden, wenn in diesem keine Zyklen enthalten sind.



Hinweis: Mehrfacheingaben in einer Spalte werden durch Semikolon getrennt.





Beispiele

Position

Vorgänger (Position)

Nachfolger (Position)

Auswirkung

1



2+1

Position 2 beginnt einen Tag nachdem diese Position beendet ist.



2

1+1

3EE

Diese Position beginnt einen Tag nachdem Position 1 beendet ist.

Position 3 endet erst, wenn diese Position beendet ist.



3

2EE

4-1

Diese Position endet erst, wenn Position 2 beendet ist.

Position 4 beginnt einen Tag bevor diese Position beendet ist.



4

3-1

5BB+3;6

Diese Position beginnt einen Tag bevor Position 3 beendet ist.

Position 5 beginnt 3 Kalendertage nachdem diese Position begonnen hat.

Position 6 beginnt erst, wenn diese Position beendet ist.



5

4BB+3

6

Diese Position beginnt 3 Kalendertage nachdem Position 4 begonnen hat.

Position 6 beginnt erst, wenn diese Position beendet ist.



6

4;5



Diese Position endet erst, wenn die Positionen 4 und 5 beendet sind.

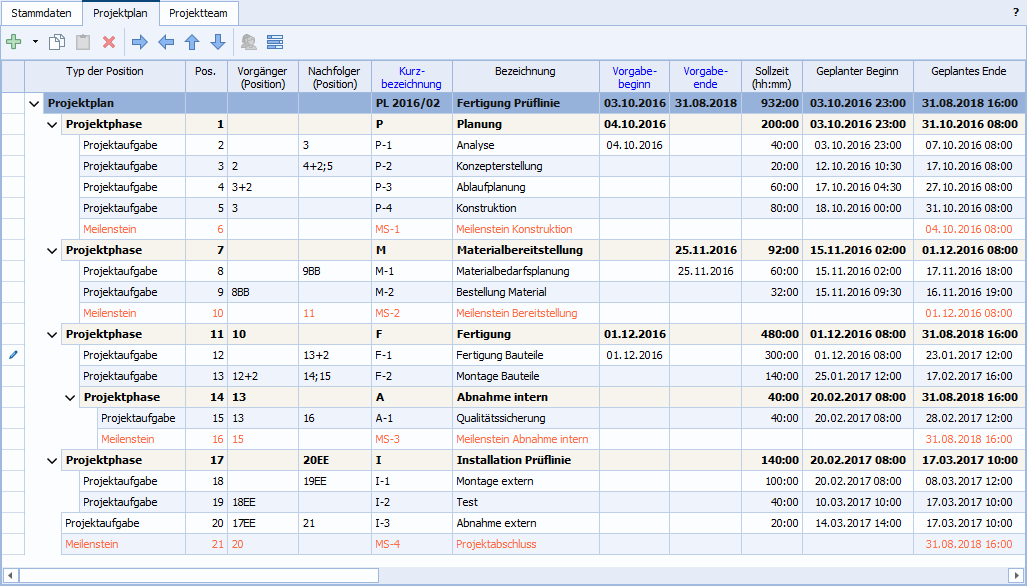

Abb.: Abhängigkeiten von Positionen zu Vorgängern- und Nachfolgern
