Ressourcenkalender zuordnen

Top  Previous  Next

Modulnavigation: Bereich Module - Modulgruppe Stammdaten - Modul Ressource - Menüband - Registerkarte Aktionen - Gruppe Kalender - Schaltfläche Fertigungskalender zuordnen





Zuordnen von Kalendern zu Ressourcen

Die Ressourcenkalenderzuordnung dient dazu, jeder Ressource einen Kalender zuzuordnen, der die Verfügbarkeit jeder Ressource für die Terminierung und Fertigungsplanung festlegt. Dabei wird zwischen Fertigungs- und Wartungskalendern unterschieden, welche jeweils die verfügbaren Zeiten der Ressource für die Fertigung und Instandhaltung angeben. Die Zuordnung erfolgt für einen bestimmten Zeitraum. Dadurch ist es möglich, für eine Ressource zum Beispiel für einen Monat einen Kalender mit einem anderen Schichtmodell zuzuordnen oder geplante Ausfallzeiten für bestimmte Ressourcen zu erfassen.



Die Zuordnung eines Fertigungs- bzw. Wartungskalenders erfolgt über das Menüband - Registerkarte "Aktionen" - Gruppe "Kalender". Die jeweilige Schaltfläche öffnet den entsprechenden Zuordnungsdialog.

Hinweis: Die Zuordnung eines Wartungskalenders ist nur möglich, wenn der Ressource ein Instandhaltungsobjekt zugeordnet wurde.



Über die Auswahlbox "Ressource" kann die ausgewählte Ressource geändert werden.

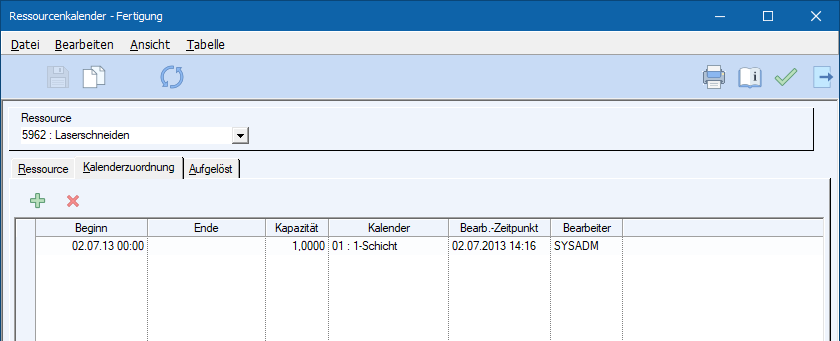

Abb.: Zuordnung eines Fertigungskalenders zur Ressource





Eine neue Kalenderzuordnung wird auf der Registerkarte "Kalenderzuordnung" über die Schaltfläche "Position neu anlegen" erstellt.



Spalte

Bedeutung

Beginn

Beginn der Gültigkeit der Kalenderzuordnung

Ende

Ende der Gültigkeit der Kalenderzuordnung



Hinweis: Wird kein Ende angegeben, ist die Kalenderzuordnung unbegrenzt gültig. Sind mehrere Kalenderzuordnungen vorhanden, die nacheinander gültig sein sollen, ist darauf zu achten, dass der vorhergehende Zeitraum beendet wird, also ein Endedatum eingetragen ist. Andernfalls sind die Einträge parallel gültig.



Kapazität

Kapazität der Ressource



Hinweis: Diese Eintragung hat nur Auswirkungen bei Verwendung des DELECO Leitstands.

Bei der Mehrzahl der Ressourcen beträgt die Kapazität = 1. Ein höhere Kapazität ist beispielsweise einzutragen, wenn mehrere gleichartige Ressourcen zusammengefasst werden. Bei einer Kapazität von 2 werden dann zwei Arbeitsgänge parallel eingeplant.



Hinweis: Wenn für eine Ressource über einen Wartungsauftrag eine Wartung geplant wird, dann wird immer die gesamte Kapazität der Ressource belegt.



Kalender

Auswahl des zugrunde liegenden Kalenders

Es kann ein Kalender aus den vorhandenen Ressourcen- und Basiskalendern gewählt werden.



Bearb.-Zeitpunkt

Datum der letzten Änderung



Bearbeiter

Letzter Bearbeiter







Über die Schaltfläche "Position löschen" können vorhandene Einträge entfernt werden.



Hinweis: Wenn einer Ressource kein Kalender zugeordnet wurde, gilt für die Fertigung automatisch der Fertigungskalender der Ressource "Fertigungsvorgabe“ und für die Instandhaltung automatisch der Wartungskalender der Ressource "Instandhaltungsvorgabe". Diese Ressourcen sind nur virtuell vorhanden und dienen als übergeordnete Ressource für alle anderen Ressourcen. Ihnen ist der Basiskalender "Allgemeiner Firmenkalender" zugeordnet, welcher standardmäßig im System vorhanden ist. Damit kann bei gleichen Ressourcenkalendern für die Mehrzahl der Ressourcen auf eine umständliche Mehrfacherfassung verzichtet werden. Nur bei Ausnahmen vom "Allgemeinen Firmenkalender“ ist ein eigener Ressourcenkalender zu erfassen.





Zuordnen von Kalendern zu Ressourcengruppen

Die Zuordnung eines Fertigungskalenders kann ebenfalls für Ressourcengruppen erfolgen. Der zugeordnete Kalender wird dabei jedoch nur in der DELECO Terminierung im Modul "Fertigungsauftrag" beachtet, wenn im Arbeitsplan Arbeitsgänge auf Ressourcengruppen liegen.

Wird eine Planung dieser Arbeitsgänge im DELECO Leitstand durchgeführt, dann werden die verfügbaren Zeiten und die Kapazität der Ressourcengruppe aus den Kalendern der zur Gruppe gehörenden Ressourcen automatisch ermittelt und müssen nicht gesondert im Kalender der Ressourcengruppe hinterlegt werden.





Kopieren von Ressourcenkalenderzuordnungen

Mit Hilfe der Schaltfläche "Kopieren" können die Ressourcenkalenderzuordnungen der ausgewählten Ressource zu einer anderen Ressource kopiert werden. Dazu ist in dem sich öffnenden Dialog "Ressourcenkalender: Ressourcenkalender speichern unter" die gewünschte Zielressource auszuwählen.

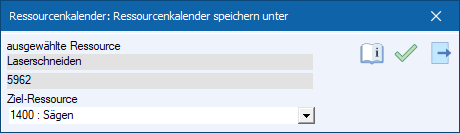

Abb.: Kopieren von Ressourcenkalenderzuordnungen





Schaltfläche "Kalenderzuordnungen für Wartungskalender übernehmen"

Über diese Schaltfläche können die Zuordnungen von Fertigungskalendern als Wartungskalenderzuordnungen kopiert werden.

Hinweis: Die Schaltfläche ist nur im Dialog zur Zuordnung von Fertigungskalendern sichtbar.








Verwandte Themen

Ressourcenkalender
