Portlet Ressourcenauslastung

Top  Previous  Next

Das Portlet "Fertigung: Ressourcenauslastung" zeigt die Auslastung der Ressourcen in der Fertigung und Instandhaltung innerhalb des gewählten Zeitraums an. Über die Schaltfläche "Details" (Pfeil) kann innerhalb der Ergebnistabelle die Ansicht um die Abteilungen, Ressourcengruppen sowie die dazugehörigen Ressourcen erweitert werden. Die Auslastungsdaten werden aus den Planungsdaten des DELECO Leitstandes gelesen.





Randbedingungen/Voraussetzungen:



Für die Ermittlung der Auslastungsdaten wird der DELECO Leitstand Server benötigt.

Eine Anzeige von Daten erfolgt erst nach Ausführung eines Jobs mit dem Modus "Berechnung Kapazitätsauslastung" über die wwsbatch.exe.





Allgemeine Portletfunktionen:



Export (PDF, HTML, CSV, …)

Speicherung der Sortierung pro Suche

Tabelleneinstellungen pro Suche

Favoriten

Kalender





Vorhandene Filter:



Filter

Beschreibung

Besonderheiten

Bereich

Einschränkung nach Bereich (Fertigung/ Instandhaltung)

-

Zeitraum

Einschränkung nach Zeitraum

Der Filter Zeitraum ist ein Pflichtfeld und muss ausgefüllt werden.

Abteilung

Einschränkung nach Abteilung

-

Ressource

Einschränkung nach Ressource

-





Angezeigte Spalten:



Spalte

Beschreibung

Sortierbar

Besonderheiten

Bereich

Fertigung/ Instandhaltung

-

Auslastung

Prozentuale Anzeige der Auslastung



Hinweis: Bei der Berechnung der prozentualen Anzeige wird in der Fertigung die durch die Wartung belegte Kapazität und in der Instandhaltung die durch die Fertigung belegte Kapazität vom Kapazitätsangebot abgezogen.

Der Auslastungsgrad wird über die Farbe des Balkens dargestellt:

Unterlastet: gelb

Ausgelastet: grün

Überlastet: rot

Der jeweilige Prozentwert kann dabei individuell über die Schaltfläche "Bearbeiten" in den Portleteinstellungen eingerichtet werden.

Hinweis: Ist der Prozentwert für die Unterlastung größer als Null, wird der Balken für Werte, welche unter diesem Prozentwert liegen, grün dargestellt.

Gesamtkapazität

Verfügbare Kapazität in Stunden im gewählten Zeitraum



Datenherkunft: Die Gesamtkapazität gibt an, wie viele Stunden die ausgewählten Ressourcen im gewählten Zeitraum insgesamt für die Fertigung und Instandhaltung zur Verfügung stehen. Der entsprechende Wert wird aus dem hinterlegten Ressourcenkalender entnommen.

-

Belegt (Fertigung)

Durch die Fertigung belegte Kapazität in Stunden im gewählten Zeitraum



Datenherkunft: Die belegte Kapazität gibt an, wie viele Stunden die ausgewählten Ressourcen im gewählten Zeitraum für Fertigungsaufträge verplant wurden. Der entsprechende Wert wird aus der Planung des DELECO Leitstandes entnommen.

-

Belegt (Wartung)

Durch die Wartung belegte Kapazität in Stunden im gewählten Zeitraum



Datenherkunft: Die belegte Kapazität gibt an, wie viele Stunden die ausgewählten Ressourcen im gewählten Zeitraum für Wartungsaufträge verplant wurden. Der entsprechende Wert wird aus der Planung des DELECO Leitstandes entnommen.

-

Freie Kapazität

Freie Kapazität in Stunden im gewählten Zeitraum



Datenherkunft: Die freie Kapazität ist die Differenz von Gesamtkapazität und belegter Kapazität.

-

"Diagramm“

Grafische Darstellung der Auslastung

Bei einem Zeitraum von 31 oder weniger Tagen erfolgt die Anzeige der Grafik in Tagen, ansonsten in Wochen (maximal 52).





Angezeigte Spalten (Detailansicht):



Spalte

Beschreibung

Sortierbar

Besonderheiten

Abteilung

Abteilung

-

Ressource/ -gruppe

Ressource bzw. Ressourcengruppe

-

  Ressource

Ressource

Diese Ansicht kann nur bei Verwendung von Ressourcengruppen geöffnet werden.

Bereich

Fertigung/ Instandhaltung

-

Auslastung

Prozentuale Anzeige der Auslastung

Der Auslastunggrad wird über die Farbe des Balkens dargestellt:

Unterlastet: gelb

Ausgelastet: grün

Überlastet: rot

Der jeweilige Prozentwert kann dabei individuell über die Schaltfläche "Bearbeiten" in den Portleteinstellungen eingerichtet werden.

Hinweis: Ist der Prozentwert für die Unterlastung größer als Null, wird der Balken für Werte, welche unter diesem Prozentwert liegen, grün dargestellt.

Gesamtkapazität

Verfügbare Kapazität in Stunden im gewählten Zeitraum

-

Belegt (Fertigung)

Durch die Fertigung belegte Kapazität in Stunden im gewählten Zeitraum

-

Belegt (Wartung)

Durch die Wartung belegte Kapazität in Stunden im gewählten Zeitraum

-

Freie Kapazität

Freie Kapazität in Stunden im gewählten Zeitraum

-

"Diagramm"

Grafische Darstellung der Auslastung

Bei einem Zeitraum von 31 oder weniger Tagen erfolgt die Anzeige der Grafik in Tagen, ansonsten in Wochen (auf 52 beschränkt).

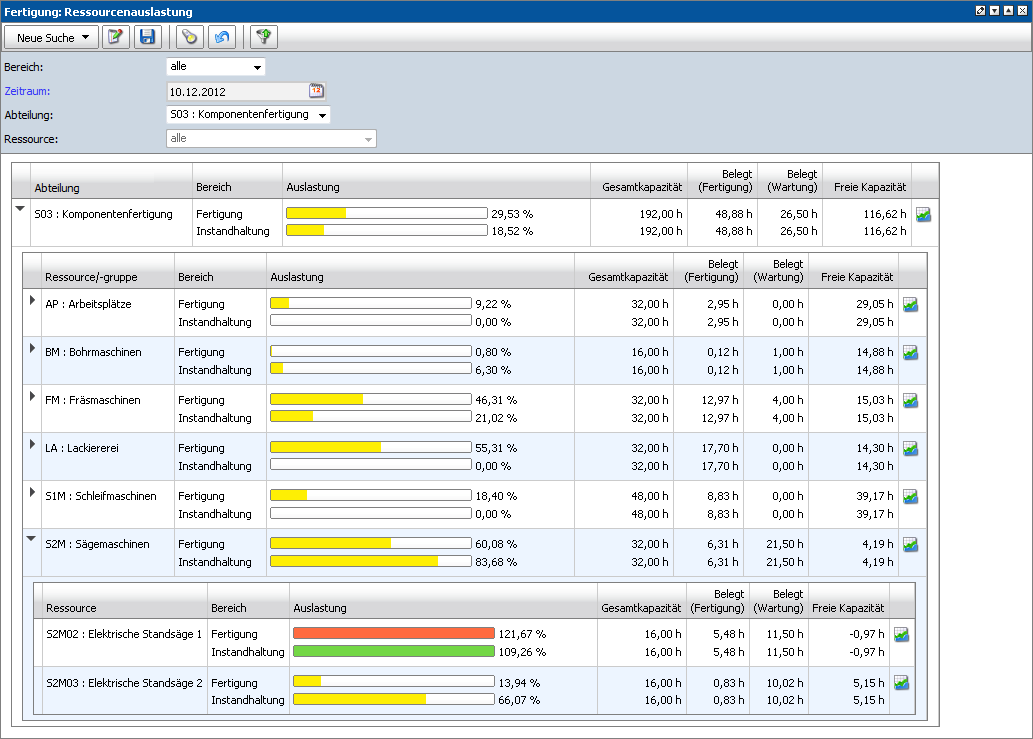

Abb.: Portlet "Ressourcenauslastung"
