Modulnavigation: Bereich Module - Modulgruppe Fertigung - Modul Fertigungsauftrag - Registerkarte Terminierung
Die Terminierung eines Fertigungsauftrags ermittelt je nach Einstellung den Fertigstellungstermin aus dem vorgegebenen Beginntermin oder den Beginntermin aus dem vorgegebenen Fertigstellungstermin.
Dazu werden die in den Arbeitsgängen hinterlegten Zeiten (und Termine) sowie die Daten des Firmen- und der Ressourcenkalender verwendet.
Die Terminierung kann manuell über die Schaltfläche "Terminierung" gestartet werden. Eine automatische Terminierung erfolgt vor dem Aufruf der Disposition und bei der Generierung von Fertigungsaufträgen.
Bei der Terminierung wird geprüft, ob der Beginntermin in der Vergangenheit liegt. Wenn dies der Fall ist, wird der Auftrag bzw. die generierten Aufträge zeitlich in die Zukunft verschoben.
Die ermittelten Termine werden auf der Registerkarte "Terminierung" angezeigt. Bei der mehrstufigen Generierung von Fertigungsaufträgen wird der Beginntermin des übergeordneten Fertigungsauftrags als Fertigstellungstermin des untergeordneten Fertigungsauftrags übernommen. Dabei werden keine Pufferzeiten eingefügt. Diese müssten bei Bedarf als Arbeitsgang mit Wartezeit oder Übergangszeit im Arbeitsplan des entsprechenden Artikels erfasst werden.
Arbeitsgänge, die einer Ressource zugeordnet wurden, bei der im Feld Planungsart "keine Planung" eingestellt ist, werden nicht terminiert.
In der Terminierung kann ein Start- bzw. Endetermin eines Fertigungsauftrages festgelegt und die Durchlaufzeit berechnet werden.
Wird der DELECO Leitstand für die Fertigungsplanung verwendet, werden die Vorgabetermine übernommen und im Bereich "Planung" zusätzliche Angaben zum Planstatus angezeigt.

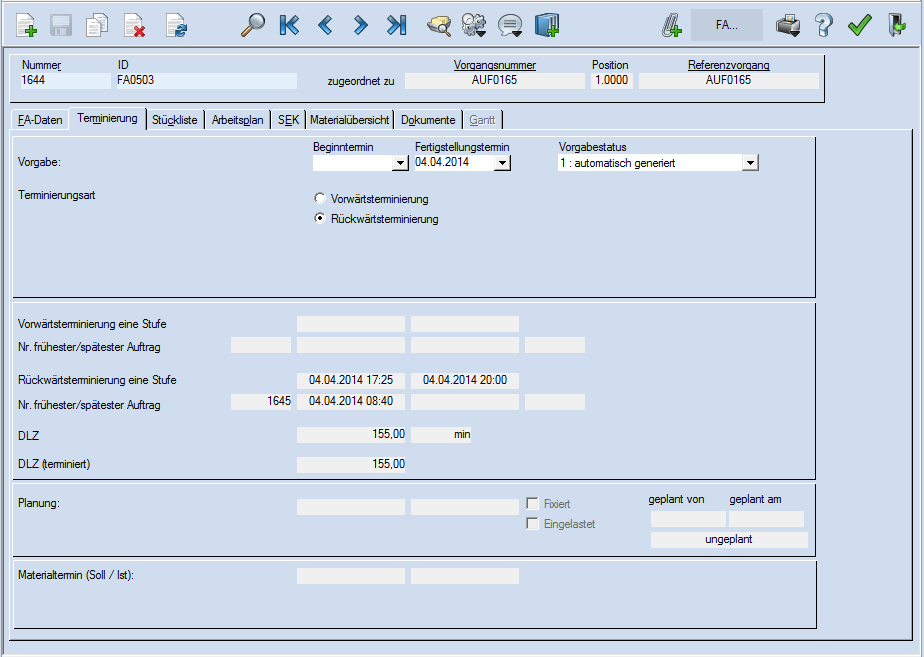

Abb.: Terminierung
Feld
|
Beschreibung
|
Beginntermin – Vorgabe
|
Dieses Feld dient der Vorgabe des Startdatums für den Fertigungsauftrag. Das Feld wird bei der Vorwärtsterminierung verwendet und auf der Laufkarte zum Fertigungsauftrag gedruckt.
|
Fertigstellungstermin – Vorgabe
|
Dieses Feld dient der Vorgabe des Fertigstellungstermins für den Fertigungsauftrag. Das Feld wird bei der Rückwärtsterminierung verwendet und auf der Laufkarte zum Fertigungsauftrag gedruckt.
|
Terminierungsart
|
Die Auswahl, ob der Fertigungsauftrag vorwärts oder rückwärts terminiert werden soll.
•Vorwärtsterminierung
Bei der Vorwärtsterminierung wird ausgehend vom Beginntermin der Fertigstellungstermin ermittelt.
•Rückwärtsterminierung
Bei der Rückwärtsterminierung wird ausgehend vom Fertigstellungstermin der Beginntermin ermittelt.
|
Vorgabestatus
|
Bei diesem Kennzeichen sind zwei Werte möglich: "automatisch generiert" und "manuell gesetzt".
Ein Vorgabetermin ist nur dann automatisch generiert, wenn der Fertigungsauftrag über die Disposition entstanden ist.
Wird der Vorgabetermin manuell geändert, dann erhält das Kennzeichen den Wert "manuell gesetzt".
Abhängig von dem jeweiligen Wert wird der Auftrag bei der mehrstufigen Terminierung mit terminiert oder er behält seine Termine. Daher kann das Kennzeichen auch individuell verändert werden.
|
Über die Schaltfläche "Terminierung..." oder über den gleichnamigen Menüpunkt im Menü "Fertigungsauftrag" werden folgende Terminierungsfunktionen aufgerufen:
Symbol
|
Bedeutung
|

|
Terminieren
|
Menüpunkt
|
Bedeutung
|
Terminierung (einstufig)
|
Führt eine einstufige Terminierung gegen unendliche Kapazitäten für den Fertigungsauftrag entsprechend der gewählten Terminierungsart durch.
|
Mehrstufige Terminierung
|
Führt eine mehrstufige Terminierung gegen unendliche Kapazitäten für den Fertigungsauftrag entsprechend der gewählten Terminierungsart durch.
Bei Vorwärtsterminierung werden alle zeitlich nachfolgenden Aufträge bzw. bei Rückwärtsterminierung alle zeitlich vorherliegenden Aufträge angepasst. Grundsätzlich werden nur die Aufträge terminiert, welche direkt betroffen sind und deren Vorgabestatus "automatisch generiert" ist.
|
Mehrstufige Terminierung (Abgleich Terminierungsart)
|
Führt eine mehrstufige Terminierung gegen unendliche Kapazitäten für den Fertigungsauftrag entsprechend der gewählten Terminierungsart durch.
Die Terminierungsart aller betroffenen Fertigungsaufträge wird mit der Terminierungsart des auslösenden Fertigungsauftrages überschrieben, damit alle Fertigungsaufträge mit der gleichen Terminierungsart terminiert werden.
|
Die Terminierung ermittelt den Fertigstellungstermin bzw. den Beginntermin (je nach Terminierungsart) und die Durchlaufzeit des Auftrags auf Basis der Arbeitsgangzeiten und unter Verwendung der Firmen- und Ressourcenkalenderdaten. Diese Kalender müssen für den jeweiligen Zeitraum angelegt und aufgelöst sein. Anderenfalls erscheint eine Fehlermeldung, dass die Terminierung aufgrund fehlender Kalendereinträge nicht durchgeführt werden kann.
Sind die Kalenderdaten vorhanden, dann wird versucht, ausgehend vom Vorgabedatum die Arbeitsgänge entsprechend ihrer Reihenfolge mit den verfügbaren Zeiten aus den Kalendern in Übereinstimmung zu bringen. Dabei werden eventuelle Vorgabezeiten in den Arbeitsgängen berücksichtigt. Die Rüstzeit eines Arbeitsgangs wird grundsätzlich mit seinem Vorgänger überlappt, da das Rüsten einer Maschine unabhängig von seinem Vorgänger beginnen kann.
Der Überlappungsmodus eines Arbeitsgangs (siehe Arbeitsplan - Tabellenspalten) findet hauptsächlich nur im DELECO-Leitstand Anwendung. Wenn jedoch als Überlappungsmodus eine Option ungleich 'Keiner' eingestellt ist, dann wird für diesen Arbeitsgang die Überlappung bei der DELECO-Terminierung immer beachtet.
Außerdem wird die Art der Unterbrechbarkeit der Arbeitsgänge (siehe Arbeitsplan - Tabellenspalten) berücksichtigt.
Bei der Terminierung von Übergangs- und Wartezeiten werden die Kalenderdaten ignoriert. Das bedeutet, Übergangs- und Wartezeiten für Arbeitsgänge können auch am Wochenende, an Feiertagen oder bei Ein- und Zweischichtbetrieb in den Nichtarbeitszeiten liegen.
Die Ergebnisse der Terminierung werden in den entsprechenden Feldern angezeigt. Sollte eine Terminierung aufgrund nicht realisierbarer Vorgabewerte ohne Ergebnis abgebrochen werden, dann erscheint eine Meldung und ein Hinweis auf den Arbeitsgang, welcher für den Abbruch verantwortlich war.
Infofelder
|
Beschreibung
|
Vorwärtsterminierung eine Stufe
|
Beginntermin
|
Durch die Vorwärtsterminierung ermittelter Beginntermin des ausgewählten Fertigungsauftrags
Diese Felder zeigen das Ergebnis der Vorwärts- bzw. Rückwärtsterminierung für den aktuellen Fertigungsauftrag an. Sie werden nach dem Durchführen der Terminierung aktualisiert.
|
Fertigstellungstermin
|
Durch die Vorwärtsterminierung ermittelter Fertigstellungstermin des ausgewählten Fertigungsauftrags
|
Nr. frühester/spätester Auftrag
|
Fertigungsauftragsnummer und Termine für den jeweils frühesten Beginn bzw. das späteste Ende von gemeinsam terminierten Aufträgen
|
Rückwärtsterminierung eine Stufe
|
Beginntermin
|
Durch die Rückwärtsterminierung ermittelter Beginntermin des ausgewählten Fertigungsauftrags
|
Fertigstellungstermin
|
Durch die Rückwärtsterminierung ermittelter Fertigstellungstermin des ausgewählten Fertigungsauftrags
|
Nr. frühester/spätester Auftrag
|
Fertigungsauftragsnummer und Termine für den jeweils frühesten Beginn bzw. das späteste Ende von gemeinsam terminierten Aufträgen
|
Durchlaufzeiten
|
DLZ
|
Durchlaufzeit des Fertigungsauftrags
Die Durchlaufzeit ergibt sich aus der Summe der Arbeitsgangzeiten ohne Unterbrechungen inklusive Übergangs- und Wartezeiten.
|
DLZ (terminiert)
|
Durch die Terminierung ermittelte Durchlaufzeit des Fertigungsauftrags
Die terminierte Durchlaufzeit ergibt sich aus der Summe der Arbeitsgangzeiten unter Beachtung der Verfügbarkeit der Ressourcen entsprechend der Kalenderdaten. Die terminierte Durchlaufzeit ist also in der Mehrzahl der Fälle mindestens so groß wie die reine Durchlaufzeit. Allerdings werden bei der Terminierung Arbeitsgänge, die einer Ressource zugeordnet wurden, bei der im Feld Planungsart "keine Planung" eingestellt ist, nicht terminiert. Das heißt, die Zeiten für diese Arbeitsgänge sind zwar in der reinen Durchlaufzeit (siehe oben) enthalten, nicht jedoch in der "terminierten Durchlaufzeit".
|
Planung
|
Beginntermin
|
Geplanter Beginntermin des Fertigungsauftrags
Der geplante Beginn entspricht entweder dem Beginntermin der Vorwärts- oder Rückwärtsterminierung oder dem im DELECO Leitstand geplanten Beginn.
|
Fertigstellungstermin
|
Geplanter Fertigstellungstermin des Fertigungsauftrags
Das geplante Ende entspricht entweder dem Fertigstellungstermin der Vorwärts- oder Rückwärtsterminierung oder dem im DELECO Leitstand geplanten Fertigstellungstermin.
|
Fixiert
|
Kennzeichen, ob der Fertigungsauftrag im DELECO Leitstand fixiert wurde.
|
Eingelastet
|
Kennzeichen, ob der Fertigungsauftrag im DELECO Leitstand eingelastet wurde.
|
geplant von
|
Nutzer, welcher den Fertigungsauftrag im DELECO Leitstand geplant hat.
|
geplant am
|
Datum, an welchem der Fertigungsauftrag im DELECO Leitstand geplant wurde.
|
Planstatus
|
Planstatus des Fertigungsauftrags
Der Planstatus gibt den Status der Planung durch den DELECO Leitstand an.
•ungeplant
Der Fertigungsauftrag wurde noch nicht im DELECO Leitstand geplant.
•automatisch terminiert
Der Fertigungsauftrag wurde automatisch vom DELECO Leitstand geplant.
•manuell geplant
Der Fertigungsauftrag wurde manuell im DELECO Leitstand geplant.
|
Materialtermine
|
Materialtermin (Soll / Ist)
|
Der Materialtermin (Soll) entspricht dem spätesten Liefer- oder Zusagetermin aller Materialpositionen.
Der Materialtermin (Ist) ist das Datum, an dem alle bestellten Materialpositionen am Lager sind.
|
|
