Übersicht |
|
|
Aufruf: Modulgruppe Projekt - Modul Projekt - Registerkarte Projektplan - Dialog Mitarbeiterplanung - Registerkarte Übersicht
Auf der Registerkarte "Übersicht" werden die zur Projektaufgabe eingeplanten Mitarbeiter und Zeiträume tabellarisch und grafisch dargestellt.
Eingeplante Mitarbeiter und ZeitenIn der Tabelle werden alle Zuordnungen gruppiert nach Mitarbeitern angezeigt.
Weiterhin wird am linken Tabellenrand der Status der Planung der einzelnen Zuordnungen farblich gekennzeichnet:
KapazitätsübersichtDer Status der Mitarbeiterplanung für die Projektaufgabe wird in der Kapazitätsübersicht anhand eines Histogramms grafisch veranschaulicht. Die Anzeige erfolgt je nach Zeitdauer der Projektaufgabe in Tagen, Kalenderwochen oder Monaten. Der Zeitraum, in welchem die Projektaufgabe liegt, ist in der Spaltenüberschrift grün markiert.
Die verwendeten Farben der einzelnen Spalten und Blöcke haben folgende Bedeutung:
Die Zuordnungen pro Mitarbeiter werden dabei in jeder betreffenden Spalte als Block zusammengefasst, welcher den Namen, die eingeplante Zeit und die Anzahl der Zuordnungen (ZO) des Mitarbeiters enthält. Enthält ein Block zur aktuellen Projektaufgabe eine Zuordnung, bei deren Planung ein Engpass oder eine Warnung aufgetreten ist, wird dies durch ein rotes oder gelbes Ampelsymbol in der rechten oberen Ecke des Blocks gekennzeichnet. Weitere Details sind außerdem in den Tooltips der einzelnen Blöcke und Spaltenüberschriften (Tag/Kalenderwoche/Monat) angegeben:
Blöcke•Evtl. Hinweis auf einen vorliegenden Engpass oder eine vorliegende Warnung •Gesamte eingeplante Zeit des Mitarbeiters in Stunden •Anzahl der Zuordnungen des Mitarbeiters
Spaltenüberschriften•Tag/Kalenderwoche/Monat des gewählten Zeitraums •Evtl. Hinweis auf einen vorliegenden Engpass oder eine vorliegende Warnung •Verfügbare Zeit in Stunden = Zeit anwesend - Zeit eingeplant oDie "Zeit anwesend" ist die Summe der Arbeitszeit der für die Projektaufgabe einplanbaren Mitarbeiter in Stunden für den gewählten Zeitraum (Tag/Kalenderwoche/Monat). oDie "Zeit anwesend maximal" ist die Summe der Arbeitszeit inklusive möglicher Überstunden der für die Projektaufgabe einplanbaren Mitarbeiter in Stunden für den gewählten Zeitraum (Tag/Kalenderwoche/Monat). oDie "Zeit eingeplant" ist die Summe der Einplanungen aller Mitarbeiter für die Projektaufgabe in Stunden für den gewählten Zeitraum (Tag/Kalenderwoche/Monat). ➢Die "Verfügbare Zeit" gibt somit an, wie viele Stunden für die Projektaufgabe für den gewählten Zeitraum (Tag/Kalenderwoche/Monat) noch eingeplant werden können. •Summe der Einplanungen für die Projektaufgabe in Stunden •Einplanungspriorität der Projektaufgabe
BeispielFür eine Projektaufgabe stehen fünf einplanbare Mitarbeiter mit einer täglichen Arbeitszeit von jeweils acht Stunden zur Verfügung. Einer dieser Mitarbeiter darf pro Arbeitstag zwei Überstunden machen. Am 28.01.2014 ist ein Mitarbeiter ganztägig auf Dienstreise. Es ergibt sich daher eine "Zeit anwesend" von 32 Stunden (4*8=32) und eine "Zeit anwesend maximal" von 34 Stunden (4*8+2=34) für den 28.01.2014. Weiterhin wurde bereits ein Mitarbeiter mit einer Summe von vier Stunden für die Aufgabe an diesem Tag eingeplant. Die "Zeit eingeplant" beträgt somit für den 28.01.2014 vier Stunden. Für die Projektaufgabe können folglich am 28.01.2014 noch 28 Stunden (32-4=28) "Verfügbare Zeit" eingeplant werden.
Weiterhin kann über das Kontextmenü der Kapazitätsübersicht die Anzeige von Statusleisten, welche die Prioritäten der einzelnen Aufgaben angeben, je Spalte und Block aktiviert werden. Folgende Werte werden dabei unterschieden:

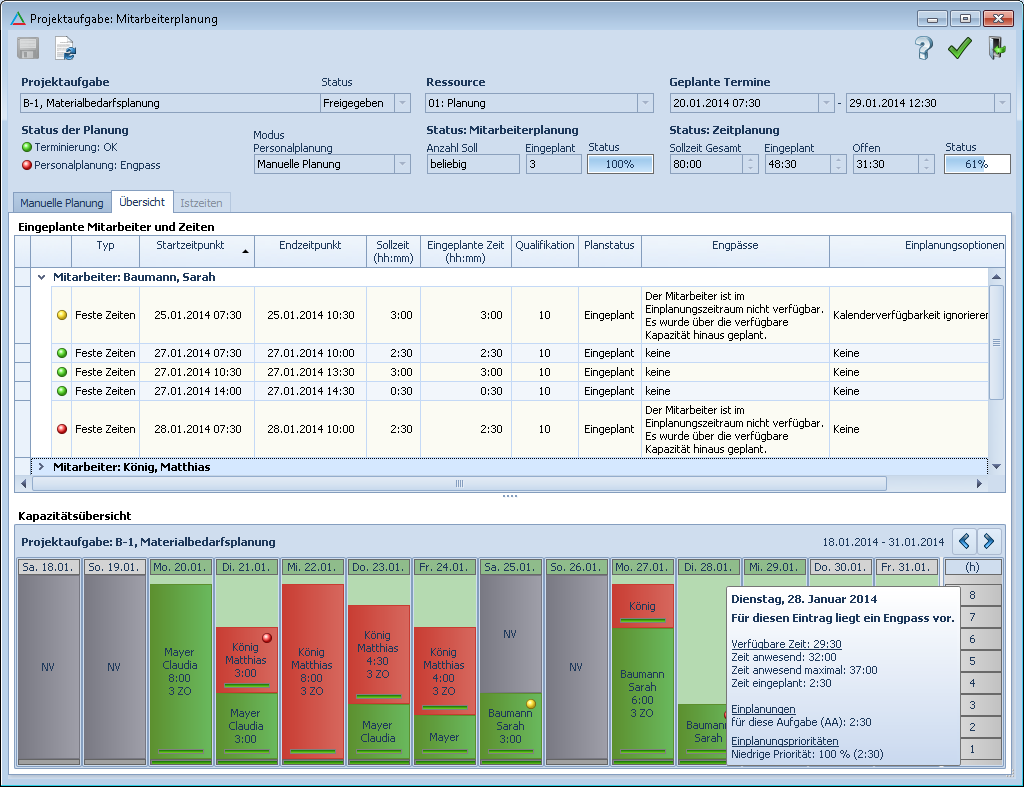

Abb.: Dialog "Projektaufgabe: Mitarbeiterplanung - Übersicht"
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
