Terminierung |
|
|
Die Terminierung eines Wartungsauftrags ermittelt je nach Einstellung den Fertigstellungstermin aus dem vorgegebenen Beginntermin (Vorwärtsterminierung) oder den Beginntermin aus dem vorgegebenen Fertigstellungstermin (Rückwärtsterminierung) .
Dazu werden die in den Arbeitsgängen hinterlegten Zeiten (und Termine) sowie die Daten des des Wartungskalenders der dem Objekt zugeordneten Ressource verwendet (bzw. bei Fremdvergabe-Arbeitsgängen wird der Wartungskalender der Fremdvergabe-Ressource verwendet). Die Terminierung kann manuell über die Schaltfläche "Terminierung" gestartet werden. Eine automatische Terminierung erfolgt vor dem Aufruf der Disposition und bei der Generierung von Wartungsaufträgen.
Die ermittelten Termine werden auf dem Bildschirm angezeigt. Dabei werden keine Pufferzeiten eingefügt. Diese müssen bei Bedarf als Arbeitsgang mit Wartezeit oder Übergangszeit im Arbeitsplan des entsprechenden Objektes erfasst werden.
In der Terminierung kann ein Start- bzw. Endtermin eines Wartungsauftrages festgelegt und die Durchlaufzeit berechnet werden.

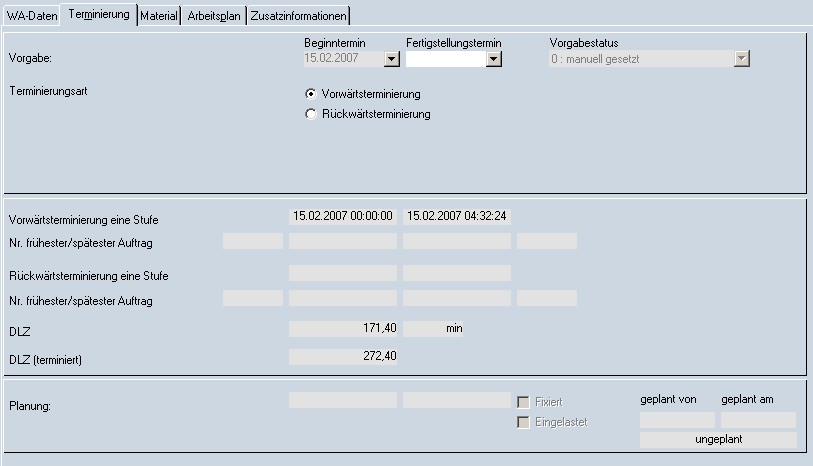

Abb. Terminierung
Einzutragende mögliche Felder (optional):
Die Schaltfläche "Terminierung" startet die Terminierung für den Wartungsauftrag entsprechend der gewählten Terminierungsart (siehe oben).
Die Terminierung ermittelt den Fertigstellungstermin bzw. den Beginntermin (je nach Terminierungsart) und die Durchlaufzeit des Auftrags auf Basis der Arbeitsgangzeiten und unter Verwendung des Wartungskalenders der dem Objekt zugeordneten Ressource. Diese Kalender müssen für den jeweiligen Zeitraum angelegt und aufgelöst sein. Anderenfalls erscheint eine Fehlermeldung, dass die Terminierung aufgrund fehlender Kalendereinträge nicht durchgeführt werden kann.
Sind die Kalenderdaten vorhanden, dann wird versucht, ausgehend vom Vorgabedatum die Arbeitsgänge entsprechend ihrer Reihenfolge mit den verfügbaren Zeiten aus den Kalendern in Übereinstimmung zu bringen. Dabei werden eventuelle Vorgabezeiten in den Arbeitsgängen berücksichtigt.
Sollte eine Terminierung aufgrund nicht realisierbarer Vorgabewerte ohne Ergebnis abgebrochen werden, dann erscheint eine Meldung und ein Hinweis auf den Arbeitsgang, welcher für den Abbruch verantwortlich war.
Die Ergebnisse der Terminierung werden in den entsprechenden Info-Feldern angezeigt:
|
